【吹响攻坚冲锋号】年等效小时数提升200%!AGGAME饶平第三期“以大代小”技改风机正式进入运行期

宣布时间:2023-11-25 浏览:7303 泉源: AGGAME股份

开栏语:“小雪”事后,,迎来了决战决胜整年目的使命的要害期和冲刺期。。AGGAME股份各项目现场聚焦年度目的使命,,铆足劲头“保交付、保并网、保发电”,,用更高质量、更可靠的产品为客户提供更优质、更高效率服务,,助力高质量生长。。

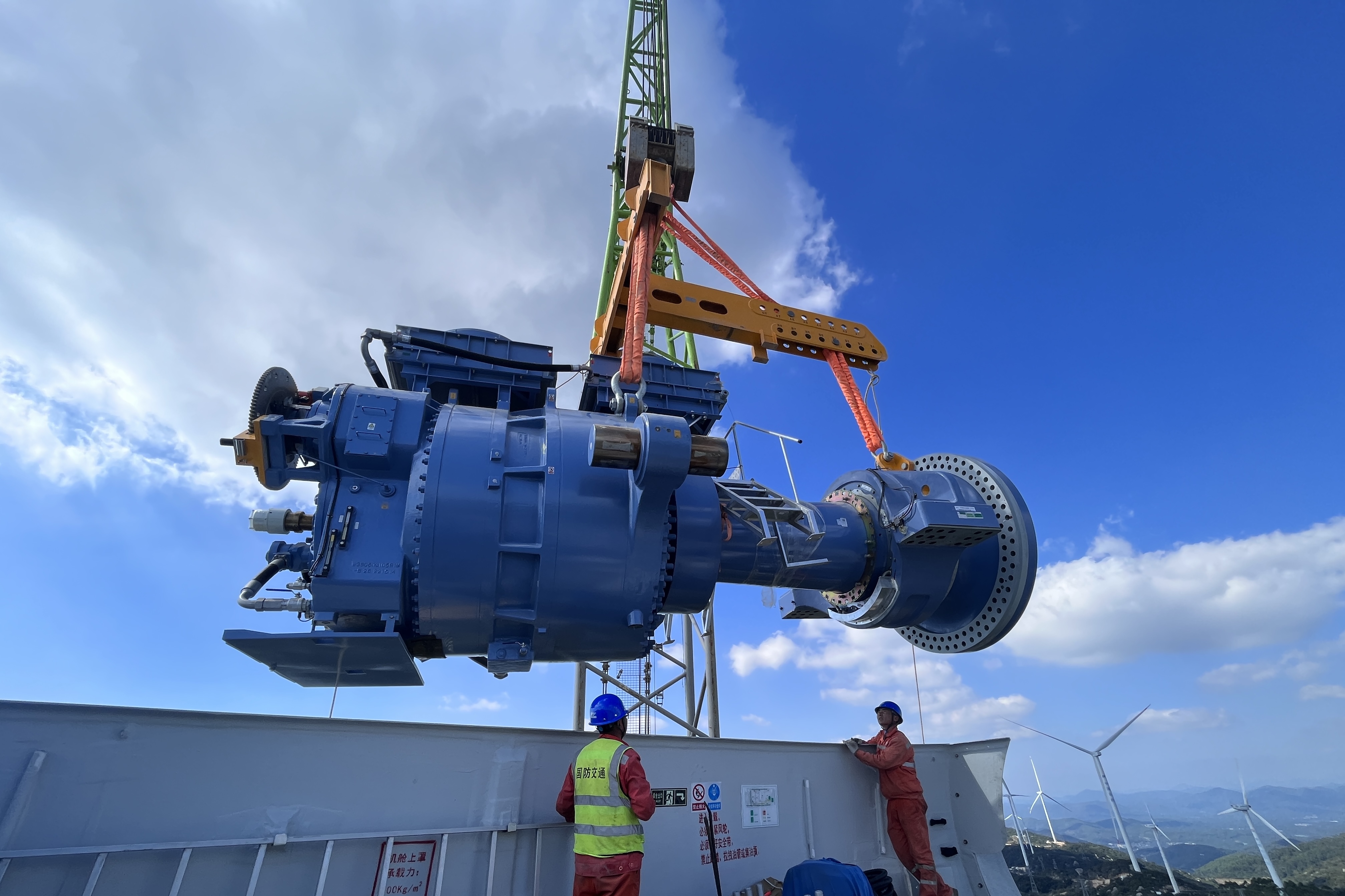

在华能饶平风电场第三期“以大代小”技改项目现场,,随着41#风机的首台调试并网乐成,,由AGGAME股份提供手艺支持的华能饶平风电场第三期“以大代小”技改项目顺遂开启并网,,进入运行期。。

“条约签署仅仅两个月,,我们就已经完成8台机组吊装和3台机组的调试并网。。” 现场司理黄留生介绍,,第三期技改项目条约签署体现华能公司与AGGAME股份间建设的恒久稳固、深挚信任的客户关系。。



AGGAME·(中国区)集团官方网站



据悉,,饶平风电场位于广东省潮州市饶平县所城镇和大埕镇境内,,属于山地风场且沿海,,天黑后的风速抵达11米/秒,风资源十分优越。。场内原装有64台750kW风电机组,,于2012年并网发电,,机组服役时间已凌驾10年。。随着时间推移,,早期装置的机组受手艺限制,,单机容量小、发电量低,,已不可与外地优异的风资源完全适配,,且随着电网要求的逐年严酷,,原装备不具备最新的网源协调能力,,亟需通过技改升级来实现提质增效。。



量文体衣,,提升发电量

饶平第三期“以大代小”技改项目,,将在原有场内装置9台WD190-5500机组,,机组塔筒高113米,,叶轮直径190米,总装机容量为49.5MW。。建成并网后,,预计年上网电量达15000万千瓦时,,单小时发电量可知足23000户通俗家庭用电。。



AGGAME·(中国区)集团官方网站



在此之前,,AGGAME股份已经完成饶平风电场第一、二期技改项目,,机组运行至今,,年等效使用小时数较之已往提升近200%,,发电量效果提升显著,,验证了AGGAME股份针对饶平风电场“量文体衣”式“以大代小”方案的成熟稳固。。值得一提的是,,针对饶平风电场沿海的特点,,该款机组还具有“防盐雾”功效,,有用预防机组各部件“侵蚀、生锈”问题,,降低机组故障率,,延伸机组运行寿命。。



“交的快,,更要交的好”

AGGAME饶平“以大代小”技改项目由于手艺好、服务优,,一再获得业主的赞誉与肯定。。2022年头,,首期由AGGAME供货的华能饶平“以大代小”项目技改全容量并网发电,,同年9月,,二期“以大代小”的技改项目接续相助,,仅用46天完成二期供货和并网。。



AGGAME·(中国区)集团官方网站

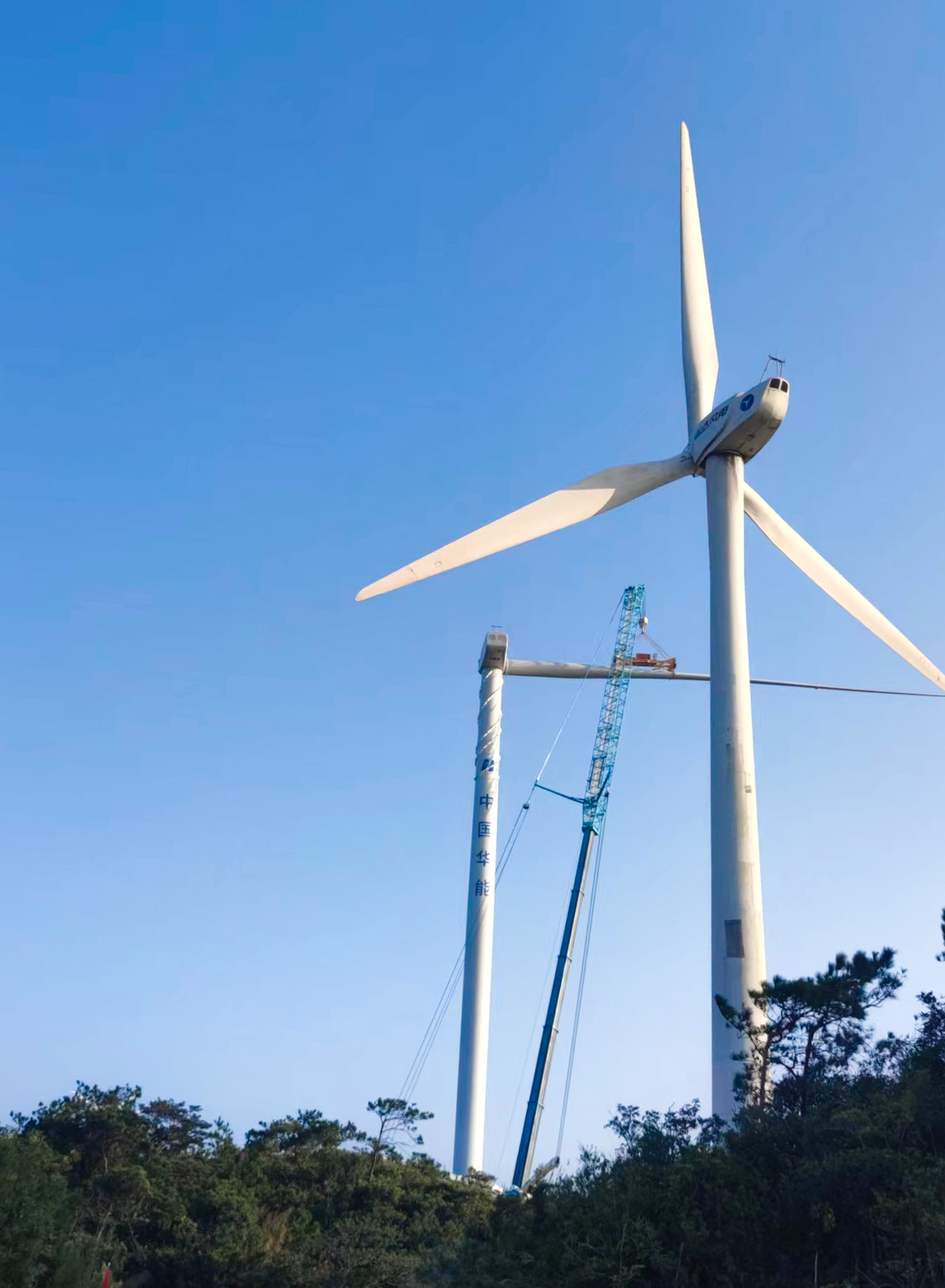

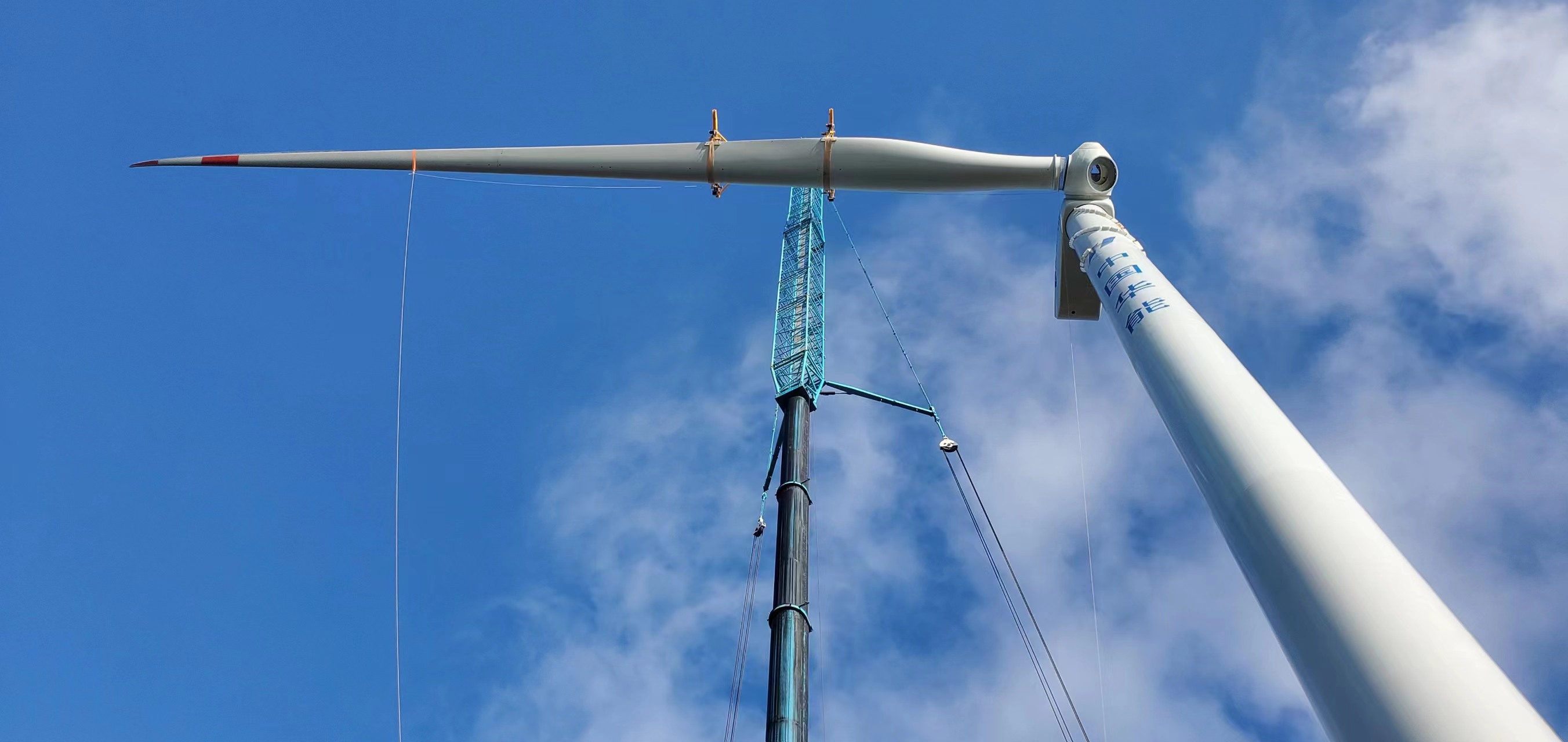

第三期项目启动以来,,现场团队总结和借鉴前期的技改乐成实验履历,,详研运输、吊装方案,,“交的快,,更要交的好”成为现场团队的事情准则。。项目首台机组吊装完两天,,就顺遂完成调试并网。。

项目施工时代,,正好进入大风季节,,每个月有十多天大风肆虐,,施工窗口期大大缩短。。针对这种情形,,现场职员合理安排事情进度,,亲近关注天气和风速转变,,实时调解和优化施工方案,,小风或无风时作业,,大风时做好各项准备和协调事情,,将天气带来的倒运影响降至最低。。为了包管交付历程的清静、质量和速率,,他们建设现场驻点机制,,联合各参建单位,,以问题为导向,,对历程各个环节举行周全疏通排查,,确保难点和堵点获得彻底解决。。

第三期技改项目建成并网后,,饶平风电场“以大代小”总装机容量将抵达66.75MW,,预计年上网电量达 21360万千瓦时,,折合节约标煤 7.5万吨,,减排二氧化碳 19.2万吨,,绿色低碳效能显著。。

饶平项目,,既是AGGAME股份施展自身优势,,通过手艺刷新、提升风场发电量的力作,,也是公司履约践诺、保交付保发电的至心规范。。未来,,AGGAME股份将继续坚持“献人类清洁绿电、还自然碧水蓝天”的生长理念,,为存量风电场提供智慧运维服务和种种手艺刷新,,以优质高效、定制化的产品和服务为风电场效益提升赋能。。
